ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ
НА ПРОИЗВОДСТВО ОТДЕЛЬНЫХ ВИДОВ РАБОТ
РАЗДЕЛ 01
ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА
НА ЗЕМЛЯНЫЕ И БУРОВЗРЫВНЫЕ РАБОТЫ
1.01.01.67
КОМПЛЕКСНО-МЕХАНИЗИРОВАННЫЙ ПРОЦЕСС
ВЕРТИКАЛЬНОЙ ПЛАНИРОВКИ СТРОИТЕЛЬНОЙ ПЛОЩАДКИ
В ГРУНТАХ III
ГРУППЫ СО СКАЛЬНЫМИ ВКЛЮЧЕНИЯМИ
МОСКВА - 1989

  |
   РАЗРАБОТАНА
  ВНИПИИСТРОМСЫРЬЕ

  Главный инженер института      Р.А. Родин
  Главный инженер проекта         В.Н. Буман
   |

   ОДОБРЕНА
  Отделом
  организации и технологии строительного производства Госстроя СССР
  Письмо
  от 14.09.1988 г. № 23-532
  Введена в действие с
  01.01.1989 г.
   |

1.1. Типовая
технологическая карта рекомендуется для выполнения работ при вертикальной
планировке строительной площадки, объемом до 10000 м3 в грунтах со скальными
включениями при сооружении объектов промышленного, жилищно-гражданского и
мелиоративного строительства.
1.2. Типовая
технологическая карта может быть использована для грунтов I-III групп со скальными включениями (до 20 % от общего объема).
1.3. В данной
технологической карте приведен пример вертикальной планировки строительной
площадки с параметрами:
длина - 220 м, ширина - 70 м;
максимальная глубина выемки - 2,5 м;
максимальная высота насыпи - 1,2 м.
Объем насыпи - 4796 м3. Объем выемки - 8215 м3.
1.4. Строительство
осуществляется в средней зоне СССР при положительных температурах воздуха.
1.5. При привязке
технологической карты к конкретному объекту и условиям строительства необходимо
скорректировать объемы работ, группы грунтов, график производства работ и
калькуляцию затрат труда, средства механизации с учетом наличия парка
землеройных механизмов.
2.1. Настоящий
комплексно-механизированный технологический процесс состоит из
подготовительных, основных и отделочных операций.
2.2. К подготовительным
операциям относятся: геодезическая разбивка контуров планировки и нулевой линии
с установкой разбивочных знаков и реперов;
осуществление мероприятий по ограждению планируемой
территории от поступления поверхностных вод;
устройство освещения площадки;
устройство временных подъездных землевозных дорог.
2.3. К основным операциям
относятся:
устройство временных землевозных дорог в пределах участка
планировки;
разработка грунта планировочной выемки с перемещением в
планировочную насыпь (рыхление скальных включений в процессе разработки);
отсыпка грунта планировочной насыпи с разравниванием грунта,
увлажнением или подсушиванием при избыточной влажности и уплотнение грунта.
2.4. К отделочным
операциям относятся:
планировка площадки и откосов выемки, откосов и верха
насыпи.
2.5. Состав вариантов
комплексов машин, применяемых для выполнения основных и отделочных операций
Таблица 1

   |
    Технологическая операция
    |

    Варианты
   комплексов
    |

   |
    1
    |

    2
    |

    3
    |

    4 (аналог)
    |

  |
   Устройство землевозных автодорог
   |

   Бульдозер ДЗ-110А
  Каток ДУ-47Б
   |

   Бульдозер ДЗ-42
  Каток ДУ-47Б
   |

   Бульдозер ДЗ-35Б Каток ДУ-47Б
   |

   Бульдозер ДЗ-27А
  Каток ДУ-47Б
   |

  |
   Разработка грунта планировочной выемки
   |

   Бульдозер ДЗ-110А
  Рыхлитель ДП-9С
  Экскаватор ЭО-4121Б обратная лопата
  Автомобиль-самосвал КамАЗ-5511
  Автогрейдер ДЗ-31-1
   |

   Бульдозер ДЗ-42
  Рыхлитель ДП-9С
  Экскаватор ЭО-4121Б обратная лопата
  Автомобиль-самосвал КамАЗ-5511
  Автогрейдер ДЗ-31-1
   |

   Бульдозер ДЗ-35Б
  Рыхлитель ДП-9С
  Экскаватор ЭО-4121Б обратная лопата
  Автомобиль-самосвал КамАЗ-5511
  Автогрейдер ДЗ-31-1
   |

   Бульдозер ДЗ-27А
  Рыхлитель ДП-9С
  Экскаватор ЭО-4111Б обратная лопата
  Автомобиль-самосвал КамАЗ-5511
  Автогрейдер ДЗ-31-1
   |

  |
   Отсыпка грунта планировочной насыпи
   |

   Бульдозер ДЗ-110А
  Каток ДУ-16В
  Поливочная машина ПМ-130Б
   |

   Бульдозер ДЗ-42
  Каток ДУ-16В
  Поливочная машина ПМ-130Б
   |

   Бульдозер ДЗ-35Б
  Каток ДУ-16В
  Поливочная машина ПМ-130Б
   |

   Бульдозер ДЗ-27А
  Каток ДУ-16В
  Поливочная машина ПМ-130Б
   |

  |
   Планировочные работы
   |

   Автогрейдер ДЗ-31-1
   |

   Автогрейдер ДЗ-31-1
   |

   Автогрейдер ДЗ-31-1
   |

   Автогрейдер ДЗ-31-1
   |

Ведущими машинами в
комплексе являются:
в варианте 1 - бульдозер ДЗ-110А;
в варианте 2 - бульдозер ДЗ-42;
в варианте 3 - бульдозер ДЗ-35Б;
в варианте 4 - бульдозер ДЗ-27А.

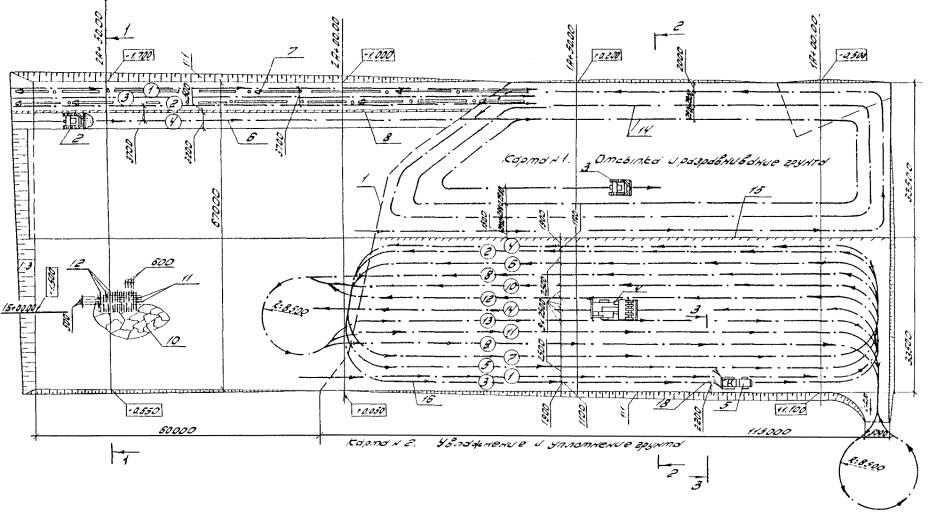

2.6. Технология
производства работ для варианта 1.
При выполнении работ по вертикальной планировке грунт
планировочной выемки частично перемещается в планировочную насыпь, а оставшийся
грунт транспортируется в отвал на 2 км.
Разработка мягкого грунта и разрыхленных скальных включений
планировочной выемки производится бульдозером ДЗ-110А по ярусно-траншейной
схеме с промежуточным накоплением грунта. Вся выемка разделяется по глубине на
несколько ярусов, каждый из которых, в свою очередь, подразделяется на 3 слоя
по 0,10 - 0,15 м. Грунт в каждом ярусе разрабатывается траншеями шириной по 3,2
м, а разделительные стенки (перемычки) грунта между траншеями снимаются
бульдозером после выемки грунта по всей глубине яруса. Разработку грунта выемки
каждого слоя следует производить под уклон, начиная с участка от нулевой линии
работ (границы между выемкой и насыпью).
При первой проходке, двигаясь в сторону насыпи, бульдозер
наполняет грунт в промежуточный валик, при второй и третьей проходках
бульдозера производится накопление промежуточного валика. Затем образовавшийся
большой вал грунта за один раз сталкивается под уклон в отсыпаемую насыпь.
Аналогично выполняются работы по разработке грунта всех трех слоев в траншее
каждого яруса. Разработку грунта стенок (перемычек), оставленных между
траншеями, производят после разработки грунта в смежных траншеях. Перемещаемый
в насыпь грунт укладывают и разравнивают слоями толщиной 0,35 м.
Скальный грунт до начала работы бульдозера, производящего разработку
грунта выемки, рыхлят навесным рыхлителем ДП-9С (на бульдозере ДЗ-118).
Рыхление производится перекрестным способом в двух взаимно-перпендикулярных
направлениях. Сначала выполняются продольные резы на глубину 0,30 м с шагом
рыхления 0,50 м, а затем перпендикулярно к продольным резам наносятся
поперечные резы глубиной 0,30 м с шагом рыхления 0,60 м. При этом эффективная
глубина рыхления равна 0,20 м. Глубина, шаг рыхления уточняются на месте
опытным путем.
Планировочная насыпь разбивается по площади на две карты,
где в технологической последовательности чередуются следующие операции:
отсыпка и разравнивание грунта бульдозером;
увлажнение грунта поливочной машиной ПМ-130Б;
выстаивание и уплотнение грунта полуприцепным катком ДУ-16В.
Перемещаемый в насыпь бульдозером грунт разравнивается тем
же бульдозером круговыми проходками при движении от краев насыпи к ее середине.
Проходы бульдозера выполняются с перекрытием предыдущей проходки на 0,30 м.
Грунт разравнивается слоем 0,35 м. Перед укаткой каждого слоя грунта
производится увлажнение его (при необходимости) поливочной машиной ПМ-130Б.
Полив выполняется в зависимости от требующегося увлажнения в несколько приемов.
Каждая последующая проходка поливочной машины производится после впитывания
грунтом воды от полива предыдущей проходки.
Уплотнение грунта должно выполняться при оптимальном
содержании влаги в грунте. Укатка грунта осуществляется от краев карты к ее
середине полуприцепным пневмокатком ДУ-16В. Движение катка производится с
перекрытием следа предыдущего прохода на 0,30 м. Первая проходка катка
выполняется на расстоянии 3,00 м от бровки насыпи, а затем прикатывается край
насыпи. После прикатки края насыпи укатку продолжают круговыми проходами катка
в направлении от краев насыпи к ее середине.
Величина оптимальной влажности грунта, требующееся
количество воды для доувлажнения, необходимое количество проходов катка по
одному следу и толщина укладываемого слоя уточняются на месте работ пробной
укаткой.
В процессе производства работ по каждому слою грунта
производится контроль его уплотнения взятием проб полевой грунтовой
лабораторией.
Излишний грунт выемки, который не укладывается в насыпь,
транспортируется в отвал. Разработка мягкого грунта и разрыхленных рыхлителем
ДП-9С скальных грунтов производится экскаватором ЭО-4121Б, оснащенным обратной
лопатой. Грунт грузится на автомобили-самосвалы КамАЗ-5511 и транспортируется в
отвал.
Разрыхленные скальные грунты в процессе рыхления
перемещаются бульдозером ДЗ-110А к месту работы экскаватора.
Для движения автомобилей-самосвалов предусматривается
устройство землевозных автодорог из шлака толщиной 0,30 м. Подвезенный
автомобилями-самосвалами шлак разравнивается бульдозером ДЗ-110А и уплотняется
моторным катком ДУ-47Б. Планировка выемки и насыпи выполняется автогрейдером
ДЗ-31-1.
Землевозные дороги, по которым транспортируется грунт
автомобилями-самосвалами, должны постоянно поддерживаться в исправном состоянии
автогрейдером ДЗ-31-1.
2.7. Разработка грунта
выемки и отсыпка насыпи выполняется (при работе в одну смену) для варианта 1
следующим составом:
машинист бульдозера 6 разряда                                            - 1;
машинист бульдозера-рыхлителя 6 разряда                         - 1;
машинист экскаватора 6 разряда                                           - 1;
машинист катка 6 разряда                                                      -
1;
машинист катка 5 разряда                                                      -
1;
машинист автогрейдера 6 разряда                                         - 1;
машинист поливочных машин 4 разряда                              - 1;
водители автомобилей-самосвалов III класса                      -
1.
2.8. Контроль качества
выполняемых работ
Таблица 2

   |
    Наименование операций, подлежащих контролю
    |

    Контроль качества выполнения операций
    |

   |
    производителем работ
    |

    мастером
    |

    Состав
    |

    Способы
    |

    Время
    |

    Привлекаемые службы
    |

  |
   Разбивка осей
  и контуров площадки нулевой линии
   |

   Устройство
  временных землевозных автодорог
   |

   Точность
  выноса
   |

   Теодолитом,
  стальной рулеткой
   |

   До начала разработки
  и отсыпки грунта
   |

   Геодезическая
   |

  |

   |

   Разработка
  планировочной выемки
   |

   Геометрические
  размеры в плане, высотные отметки, крутизна откосов
   |

   Нивелиром,
  стальной рулеткой, уклономером, откосником
   |

   В процессе
  разработки выемки
   |

   Геодезическая
   |

  |
   -
   |

   Отсыпка
  планировочной насыпи
   |

   Толщина слоя
  отсыпки, геотехнические свойства грунта, геометрические размеры в плане,
  высотные отметки, крутизна откосов
   |

   Нивелиром,
  стальной рулеткой, уклономером, откосником, плотномером, влагомером
   |

   В процессе отсыпки
  насыпи
   |

   Геодезическая,
  грунтовая лаборатория
   |

  |

   |

   Планировочные
  работы
   |

   Соблюдение
  проектных отметок, геометрические размеры в плане, крутизна откосов
   |

   Нивелиром,
  стальной рулеткой, уклономером, откосником
   |

   После отсыпки
  насыпи и разработки планировочной выемки
   |

   Геодезическая
   |

В соответствии с принятыми вариантами комплексов машин
(табл. 1)
и на основании калькуляции затрат труда в табл. 3 приведены сравнительные
технико-экономические показатели эффективности вариантов.
Таблица 3

   |
    Наименование показателей
    |

    Варианты
   комплексов механизации работ
    |

   |
    1
    |

    2
    |

    3
    |

    4 (аналог)
    |

  |
   Объем работ, м3
   |

   8215
   |

   8215
   |

   8215
   |

   8215
   |

  |
   Общая трудоемкость, чел.-дн.
   |

   98,38
   |

   129,76
   |

   93,94
   |

   112,45
   |

  |
   То же, на 1000 м3 грунта, чел.-ч
   |

   98,20
   |

   129,52
   |

   93,77
   |

   112,24
   |

  |
   Затраты машинного времени на весь объем работ,
  маш.-смен.
   |

   98,38
   |

   129,76
   |

   93,94
   |

   112,45
   |

  |
   Продолжительность процесса при двухсменной
  работе, день
   |

   21,00
   |

   24,40
   |

   18,40
   |

   22,10
   |

  |
   Выработка на 1 маш.-ч., м3
   |

   10,1
   |

   7,72
   |

   10,66
   |

   8,91
   |

  |
   Стоимость затрат труда на весь объем работ,
  руб.-коп.
   |

   770-67
   |

   983-75
   |

   726-97
   |

   894-39
   |

  |
   То же, на 1000 м3 грунта, руб.-коп.
   |

   93-81
   |

   119-75
   |

   88-49
   |

   108-87
   |

  |
   Приведенные затраты на весь объем работ, руб.
   |

   4921
   |

   4978
   |

   5200
   |

   5504
   |

  |
   То же, на 1000 м3 грунта, руб.
   |

   599
   |

   606
   |

   633
   |

   670
   |

  |
   Эффективность в сравнении с аналогом на 1000 м3
  грунта, руб.
   |

   +71
   |

   +64
   |

   +37
   |

   -
   |

  |
   Прямые затраты на 1000 м3 грунта, руб.
   |

   480
   |

   515
   |

   507
   |

   540
   |

4.1. Потребность в
машинах, оборудовании, инструментах, инвентаре и приспособлениях приведена в
табл. 4.
Таблица 4

   |
    Наименование машин, оборудования,
   инструментов, приспособлений
    |

    Тип
    |

    Марка ГОСТ
    |

    Количество
   машин для вариантов механизации, шт.
    |

    Техническая
   характеристика
    |

   |
    1
    |

    2
    |

    3
    |

    4
    |

  |
   Бульдозер с
  неповоротным отвалом, управление гидравлическое
   |

   На тракторе
  класса 10 т
   |

   ДЗ-110А
   |

   1
   |

   -
   |

   -
   |

   -
   |

   На тракторе Т-136.1.Г-1,
  длина отвала 3220 мм
   |

  |
   Бульдозер с
  неповоротным отвалом, управление гидравлическое
   |

   На тракторе
  класса 1,4 - 4 т
   |

   ДЗ-42
   |

   -
   |

   2
   |

   -
   |

   -
   |

   На тракторе
  ДТ-75, длина отвала 2520 мм
   |

  |
   Бульдозер
  с неповоротным отвалом, управление гидравлическое
   |

   На
  тракторе класса 15 - 25 т
   |

   ДЗ-35Б
   |

   -
   |

   -
   |

   1
   |

   -
   |

   Трактор
  Т-180КС, длина отвала 3640 мм
   |

  |
   Бульдозер
  с неповоротным отвалом, управление гидравлическое
   |

   На
  тракторе класса 10 т
   |

   ДЗ-27А
   |

   -
   |

   -
   |

   -
   |

   1
   |

   Трактор
  Т-130.1.Г-1, длина отвала 3200 мм
   |

  |
   Экскаватор
  универсальный
   |

   Одноковшовый
  с гидравлическим приводом, на гусеничном ходу
   |

   ЭО-4121Б
  22894-77
   |

   1
   |

   1
   |

   1
   |

   -
   |

   Оборудован
  обратной лопатой. Ковш 1,0 м3
   |

  |
   Экскаватор
  универсальный
   |

   Одноковшовый
  с пневматическим управлением на гусеничном ходу
   |

   ЭО-4111В
  17343-83
   |

   -
   |

   -
   |

   -
   |

   1
   |

   Оборудован
  обратной лопатой. Ковш 0,65 м3
   |

  |
   Бульдозер-рыхлитель
  ДЗ-126А
   |

   На
  тракторе класса 15 - 25 т
   |

   ДП-9С
   |

   1
   |

   1
   |

   1
   |

   1
   |

   Трактор
  Т-250М, глубина рыхления 0,45м
   |

  |
   Автогрейдер
   |

   Среднего
  типа, самоходный
   |

   ДЗ-31-1
  9420-79
   |

   1
   |

   1
   |

   1
   |

   1
   |

   Мощность
  двигателя 96 кВт, длина отвала 3700 мм
   |

  |
   Каток
   |

   Пневмоколесный
  полуприцепной
   |

   ДУ-16В
   |

   1
   |

   1
   |

   J
   |

   1
   |

   Тягач
  МоАЗ-546А, масса 25,9 т, ширина уплотняемой полосы 2620 мм
   |

  |
   Каток
   |

   Вибрационный
  самоходный двухвальцовый, с гладкими вальцами
   |

   ДУ-47Б
   |

   1
   |

   1
   |

   1
   |

   1
   |

   Мощность
  двигателя 37 кВт, масса 6 - 8 т, ширина уплотняемой полосы 1200 мм
   |

  |
   Поливочная
  машина на шасси ЗИЛ-130
   |

   |

   ПМ-130Б
   |

   1
   |

   1
   |

   1
   |

   1
   |

   Вместимость
  цистерны 6000 л
   |

  |
   Автомобиль-самосвал
   |

   |

   КамАЗ-5511
   |

   2
   |

   2
   |

   2
   |

   2
   |

   Грузоподъемность
  10 т
   |

  |
   Теодолит
   |

   |

   Т-15
  10529-86
   |

   1
   |

   1
   |

   1
   |

   1
   |

   |

  |
   Нивелир
   |

   |

   Н-10
  10528-76
   |

   1
   |

   1
   |

   1
   |

   1
   |

   |

  |
   Рейка
  нивелирная
   |

   |

   РН-10
  11158-83
   |

   2
   |

   2
   |

   2
   |

   2
   |

   |

  |
   Вешка
  геодезическая
   |

   Стандартная
   |

   |

   3
   |

   3
   |

   3
   |

   3
   |

   |

  |
   Рулетка
  измерительная металлическая
   |

   Стандартная
   |

   РС-20
  7502-80
   |

   1
   |

   1
   |

   1
   |

   1
   |

   |

  |
   Рейка
  трехметровая
   |

   |

   |

   1
   |

   1
   |

   1
   |

   1
   |

   |

  |
   Плотномер
   |

   |

   ПТМ-1
   |

   1
   |

   1
   |

   1
   |

   1
   |

   |

  |
   Влагомер
   |

   |

   НВУ-1
  26375-84
   |

   |

   |

   |

   |

   |

4.2. Потребность в эксплуатационных материалах приведена в табл.
5.
Таблица 5

   |
    Наименование эксплуатационных
   материалов
    |

    Норма на час
   работы машины, кг
    |

    Количество
   на принятый объем работ по вариантам, кг
    |

   |
    1
    |

    2
    |

    3
    |

    4
    |

  |
   Бульдозер ДЗ-110А
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   7,70
   |

   2212,44
   |

   -
   |

   -
   |

   -
   |

  |
   Бензин
   |

   0,23
   |

   66,08
   |

   -
   |

   -
   |

   -
   |

  |
   Моторное масло
   |

   0,37
   |

   106,31
   |

   -
   |

   -
   |

   -
   |

  |
   Трансмиссионное масло
   |

   0,10
   |

   28,73
   |

   -
   |

   -
   |

   -
   |

  |
   Консистентная смазка
   |

   0,08
   |

   22,99
   |

   -
   |

   -
   |

   -
   |

  |
   Бульдозер ДЗ-42
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   3,30
   |

   -
   |

   1797,31
   |

   -
   |

   -
   |

  |
   Бензин
   |

   0,10
   |

   -
   |

   54,46
   |

   -
   |

   -
   |

  |
   Моторное масло
   |

   0,16
   |

   -
   |

   87,14
   |

   -
   |

   -
   |

  |
   Трансмиссионное масло
   |

   0,04
   |

   -
   |

   21,78
   |

   -
   |

   -
   |

  |
   Консистентная смазка
   |

   0,03
   |

   -
   |

   16,34
   |

   -
   |

   -
   |

  |
   Бульдозер ДЗ-35Б
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   6,90
   |

   -
   |

   -
   |

   1663,45
   |

   -
   |

  |
   Бензин
   |

   0,21
   |

   -
   |

   -
   |

   50,63
   |

   -
   |

  |
   Моторное масло
   |

   0,33
   |

   -
   |

   -
   |

   79,56
   |

   -
   |

  |
   Трансмиссионное масло
   |

   0,09
   |

   -
   |

   -
   |

   21,70
   |

   -
   |

  |
   Консистентная смазка
   |

   0,08
   |

   -
   |

   -
   |

   19,29
   |

   -
   |

  |
   Бульдозер ДЗ-27А
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   7,70
   |

   -
   |

   -
   |

   -
   |

   4265,72
   |

  |
   Бензин
   |

   0,23
   |

   -
   |

   -
   |

   -
   |

   127,42
   |

  |
   Моторное масло
   |

   0,37
   |

   -
   |

   -
   |

   -
   |

   204,98
   |

  |
   Трансмиссионное масло
   |

   0,10
   |

   -
   |

   -
   |

   -
   |

   55,40
   |

  |
   Консистентная смазка
   |

   0,08
   |

   -
   |

   -
   |

   -
   |

   44,32
   |

  |
   Экскаватор ЭО-4121Б
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   5,5
   |

   718,44
   |

   607,91
   |

   607,91
   |

   -
   |

  |
   Бензин
   |

   0,16
   |

   17,68
   |

   17,68
   |

   17,68
   |

   -
   |

  |
   Моторное масло
   |

   0,27
   |

   29,84
   |

   29,84
   |

   29,84
   |

   -
   |

  |
   Трансмиссионное масло
   |

   0,03
   |

   3,31
   |

   3,31
   |

   3,31
   |

   -
   |

  |
   Консистентная смазка
   |

   0,16
   |

   17,68
   |

   17,68
   |

   17,68
   |

   -
   |

  |
   Экскаватор ЭО-4111В
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   5,7
   |

   -
   |

   -
   |

   -
   |

   823,54
   |

  |
   Бензин
   |

   0,17
   |

   -
   |

   -
   |

   -
   |

   24,56
   |

  |
   Моторное масло
   |

   0,28
   |

   -
   |

   -
   |

   -
   |

   40,45
   |

  |
   Трансмиссионное масло
   |

   0,03
   |

   -
   |

   -
   |

   -
   |

   4,33
   |

  |
   Консистентная смазка
   |

   0,17
   |

   -
   |

   -
   |

   -
   |

   24,56
   |

  |
   Рыхлитель ДП-9С
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   16,7
   |

   657,31
   |

   657,31
   |

   657,31
   |

   657,31
   |

  |
   Бензин
   |

   0,50
   |

   19,68
   |

   19,68
   |

   19,68
   |

   19,68
   |

  |
   Моторное масло
   |

   0,80
   |

   31,49
   |

   31,49
   |

   31,49
   |

   31,49
   |

  |
   Трансмиссионное масло
   |

   0,22
   |

   8,66
   |

   8,66
   |

   8,66
   |

   8,66
   |

  |
   Консистентная смазка
   |

   0,18
   |

   7,08
   |

   7,08
   |

   7,08
   |

   7,08
   |

  |
   Автогрейдер ДЗ-31-1
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   5,20
   |

   593,11
   |

   593,11
   |

   610,17
   |

   669,86
   |

  |
   Бензин
   |

   0,16
   |

   18,25
   |

   18,25
   |

   18,77
   |

   20,61
   |

  |
   Моторное масло
   |

   0,25
   |

   28,51
   |

   28,51
   |

   29,33
   |

   32,20
   |

  |
   Трансмиссионное масло
   |

   0,07
   |

   7,98
   |

   7,98
   |

   8,21
   |

   9,02
   |

  |
   Консистентная смазка
   |

   0,06
   |

   6,84
   |

   6,84
   |

   7,04
   |

   7,73
   |

  |
   Каток ДУ-16В
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   10,10
   |

   207,86
   |

   207,86
   |

   207,86
   |

   207,86
   |

  |
   Бензин
   |

   0,30
   |

   6,17
   |

   6,17
   |

   6,17
   |

   6,17
   |

  |
   Моторное масло
   |

   0,48
   |

   9,88
   |

   9,88
   |

   9,88
   |

   9,88
   |

  |
   Трансмиссионное масло
   |

   0,13
   |

   2,67
   |

   2,67
   |

   2,67
   |

   2,67
   |

  |
   Консистентная смазка
   |

   0,11
   |

   2,26
   |

   2,26
   |

   2,26
   |

   2,26
   |

  |
   Каток ДУ-47Б
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   3,20
   |

   4,45
   |

   4,45
   |

   4,45
   |

   4,45
   |

  |
   Бензин
   |

   0,10
   |

   0,14
   |

   0,14
   |

   0,14
   |

   0,14
   |

  |
   Моторное масло
   |

   0,18
   |

   0,25
   |

   0,25
   |

   0,25
   |

   0,25
   |

  |
   Трансмиссионное масло
   |

   0,05
   |

   0,07
   |

   0,07
   |

   0,07
   |

   0,07
   |

  |
   Консистентная смазка
   |

   0,04
   |

   0,06
   |

   0,06
   |

   0,06
   |

   0,06
   |

  |
   Автомобиль-самосвал КамАЗ-5511
   |

   |

   |

   |

   |

   |

  |
   Дизельное топливо
   |

   5,4
   |

   1086,21
   |

   1086,21
   |

   1086,21
   |

   1086,21
   |

  |
   Дизельное масло
   |

   0,25
   |

   50,29
   |

   50,29
   |

   50,29
   |

   50,29
   |

  |
   Трансмиссионное масло
   |

   0,04
   |

   8,05
   |

   8,05
   |

   8,05
   |

   8,05
   |

  |
   Консистентная смазка
   |

   0,02
   |

   4,02
   |

   4,02
   |

   4,02
   |

   4,04
   |

  |
   Поливочная машина ПМ-130Б
   |

   |

   |

   |

   |

   |

  |
   Бензин
   |

   4,9
   |

   51,01
   |

   51,01
   |

   51,01
   |

   51,01
   |

  |
   Автомобильное масло
   |

   0,11
   |

   1,14
   |

   1,14
   |

   1,14
   |

   1,14
   |

При выполнении работ по вертикальной планировке строительной
площадки необходимо руководствоваться требованиями СНиП-III-4-80 «Техника
безопасности в строительстве» п.п. 9.1 - 9,28;
ГОСТ
12.3.002-75 «Процессы производственные»; ГОСТ 12.2.012-75 «Приспособления
по обеспечению безопасного производства работ»; ГОСТ 12.1.004-85 «Пожарная
безопасность»; ГОСТ
12.1.013-78 «Строительство. Электробезопасность» и ГОСТ
23407-78 «Ограждения инвентарные строительных площадок и участков
производства строительно-монтажных работ».

Примечание.
Отметки указаны в м.

Примечание.
Условные обозначения и разрезы см. на стр. 12.

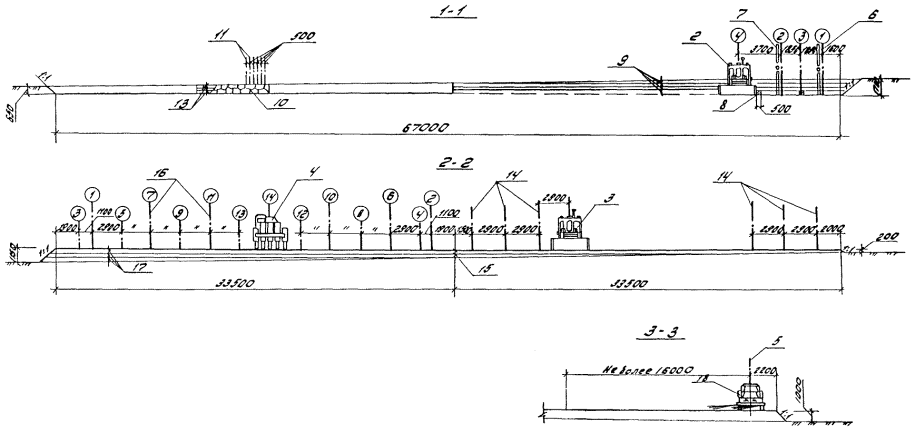

1 -
нулевая линия работ;                                                                                                      11
- ось продольного реза рыхлителя;
2 - бульдозер
на разработке грунта выемки;                                                                   12
- ось поперечного реза рыхлителя;
3 -
бульдозер на разравнивании грунта выемки;                                                             13
- слои рыхления 0,20 м;
4 -
каток;                                                                                                                                14 - ось рабочего хода бульдозера при разравнивании грунта;
5 -
поливочная машина;                                                                                                      15
- граница карт отсыпки;
6 -
ось рабочего хода бульдозера при разработке грунта;                                           16 - ось проходки катка;
7 -
ось холостого хода бульдозера при разравнивании грунта;                                    17 - слои отсыпки и разравнивания
грунта;
8 -
разделительная стенка (перемычка);                                                                          18
- ось движения поливочной машины
9 -
ярусы разработки 0,30 - 0,45 м;                                                                                    - рабочая отметка
10 -
скальные включения;                                                                                                    - очередность проходок

1 - ранее выполненный участок выемки;                                                                                6
- ось проходки экскаватора;
2 - проектный откос;                                                                                                                  7
- места стоянок экскаватора;
3 - рабочий откос;                                                                                                                      8
- ось предыдущей проходки экскаватора;
4 - экскаватор ЭО-4121А, оборудованный
обратной лопатой;                                          9
- ось землевозной автодороги из шлака
5 - автомобили-самосвалы;
очередность проходки экскаватора

Примечание. Здесь и далее пунктирная линия
указывает на неполное использование механизмов в течение смены.
ГРАФИК
ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 1 (продолжение)

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 1
(продолжение )

   |
    Наименование работ
    |

    Обоснование (ЕНиР и др.)
    |

    Единица измерения
    |

    Объем работ
    |

    Норма времени на единицу измерения,
   чел.-ч
   маш.-ч
    |

    Затраты труда на весь объем работ,
   чел.-день
   маш.-смена
    |

    Время пребывания машины на объекте, маш.-смена
    |

    Расценка на единицу измерения, руб.-коп.
    |

    Стоимость затрат на весь объем работ,
   руб.-коп.
    |

    Стоимость затрат с учетом пребывания машины
   на объекте, руб.-коп.
    |

  |

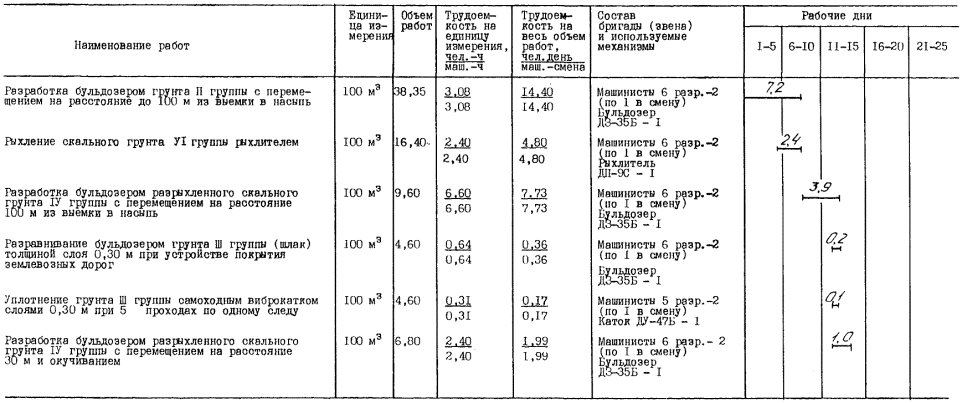

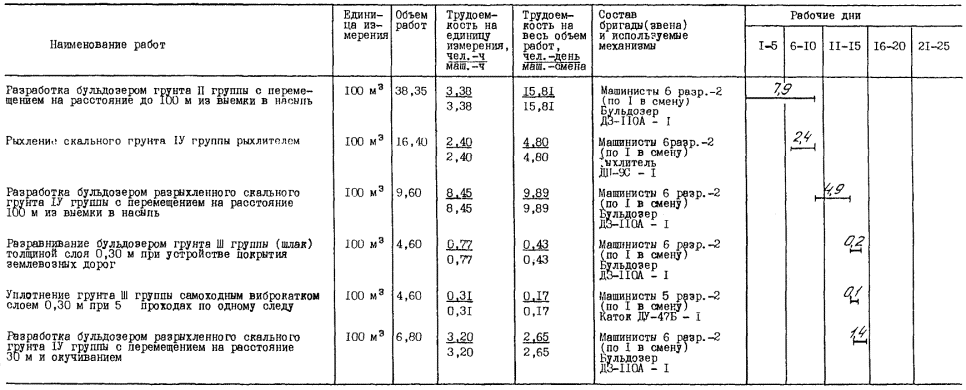

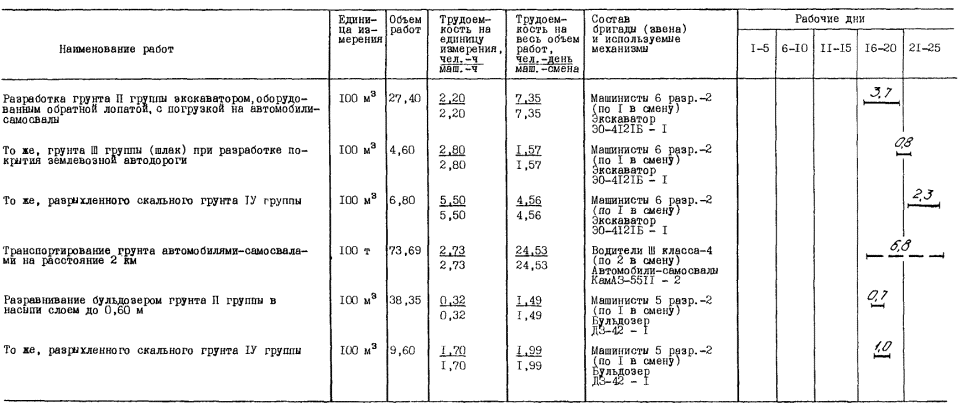

   Разработка
  бульдозером грунта II группы с перемещением
  на расстояние до 100 м из выемки в насыпь
   |

   ЕНиР §2-1-22,
  т-2, № 5б, д
   |

   100 м3
   |

   38,35
   |

   3,38
  3,38
   |

   15,81
  15,81
   |

   15,81
   |

   3-58,5
   |

   137-48
   |

   137-48
   |

  |
   Рыхление
  скального грунта IV группы
  рыхлителем ДП-9С на бульдозере ДЗ-118
   |

   ВНиР §8-56-8,
  т-2, № 1в
   |

   100 м3
   |

   16,40
   |

   2,40
  2,40
   |

   4,80
  4,80
   |

   4,80
   |

   2-54,4
   |

   41-72
   |

   41-72
   |

  |
   Разработка
  разрыхленного скального грунта IV группы
  бульдозером ДЗ-110А с перемещением на расстояние 100 м из выемки в насыпь
   |

   ЕНиР
  §Е2-1-24, № 2а, б
   |

   100 м3
   |

   9,60
   |

   8,45
  8,45
   |

   9,89
  9,89
   |

   9,89
   |

   8-95,5
   |

   85-97
   |

   85-97
   |

  |

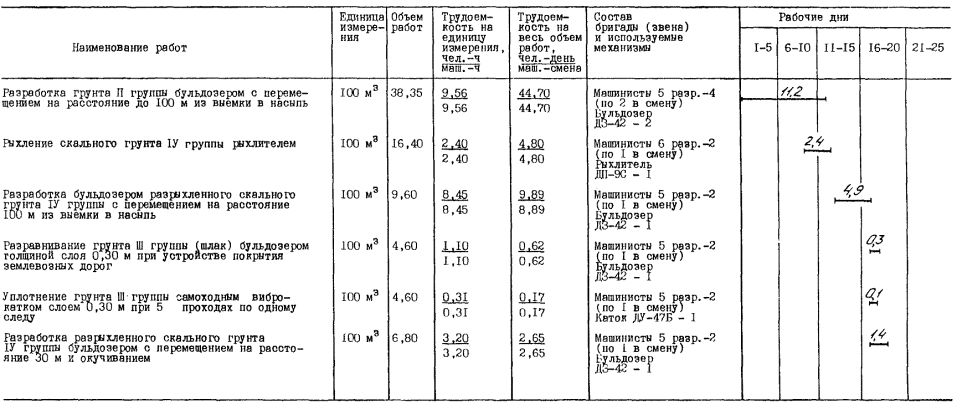

   Разравнивание
  бульдозером ДЗ-110А грунта III группы
  (шлак) толщиной слоя 0,30 м при устройстве покрытия землевозных дорог
   |

   ЕНиР
  §Е2-1-28, № 3в
   |

   100 м3
   |

   4,60
   |

   0,77
  0,77
   |

   0,43
  0,43
   |

   0,43
   |

   0-81,6
   |

   3-75
   |

   3-75
   |

  |
   Уплотнение
  грунта III группы самоходным виброкатком ДУ-47Б
  при 5 проходах по одному следу
   |

   ЕНиР
  §Е17-7-27
   |

   100 м3
   |

   4,60
   |

   0,31
  0,31
   |

   0,17
  0,17
   |

   0,17
   |

   0-28,2
   |

   1-30
   |

   1-30
   |

  |
   Разработка
  бульдозером ДЗ-110А разрыхленного скального грунта IV группы
  с перемещением на расстояние 30 м и окучиванием
   |

   ЕНиР
  §Е2-1-24, № 2а, б
   |

   100 м3
   |

   6,80
   |

   3,20
  3,20
   |

   2,65
  2,65
   |

   2,65
   |

   2-59,5
   |

   17-65
   |

   17-65
   |

  |

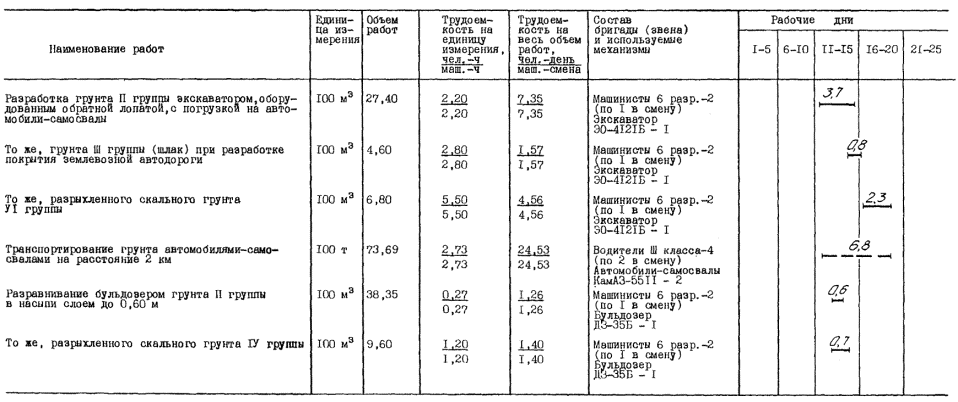

   Разработка
  грунта II группы экскаватором ЭС-4121Б, оборудованным
  обратной лопатой, с погрузкой на автомобили-самосвалы
   |

   ЕНиР
  §Е2-1-11, т-7, № 5б
   |

   100 м3
   |

   27,40
   |

   2,20
  2,20
   |

   7,35
  7,35
   |

   7,35
   |

   2-33
   |

   63-84
   |

   63-84
   |

  |
   То же, грунта
  III группы (шлак) при разборке покрытия
  землевозной автодороги
   |

   ЕНиР §Е2-1-11,
  т-7, № 5в
   |

   100 м3
   |

   4,60
   |

   2,80
  2,80
   |

   1,57
  1,57
   |

   1,57
   |

   2-97
   |

   13-66
   |

   13-66
   |

  |
   Разработка
  разрыхленного скального грунта IV группы
  экскаватором ЭО-4121Б, оборудованным обратной лопатой, с погрузкой на
  автомобили-самосвалы
   |

   ЕНиР §Е2-1-11,
  т-7, № 5е
   |

   100 м3
   |

   6,80
   |

   5,50
  5,50
   |

   4,56
  4,56
   |

   4,56
   |

   5-83
   |

   39-64
   |

   39-64
   |

  |
   Транспортирование
  грунта автомобилями-самосвалами КамАЗ-5511 на расстояние 2 км
   |

   ЕНВ*
   |

   100 т
   |

   73,69
   |

   2,73
  2,73
   |

   24,53
  24,53
   |

   27,20
   |

   1-94
   |

   142-96
   |

   160-26
   |

  |
   Разравнивание
  бульдозером ДЗ-110А грунта II группы в
  насыпи слоем 0,60 м
   |

   ЕНиР
  §Е2-1-28, № 3д
   |

   100 м3
   |

   38,35
   |

   0,32
  0,32
   |

   1,49
  1,49
   |

   1,49
   |

   0-33,9
   |

   13-00
   |

   13-00
   |

  |
   То же,
  разрыхленного скального грунта IV группы
   |

   ЕНиР
  §Е2-1-24, № 2а
   |

   100 м3
   |

   9,60
   |

   1,70
  1,70
   |

   1,99
  1,99
   |

   1-99
   |

   1-80
   |

   17-28
   |

   17-28
   |

  |
   Уплотнение
  грунта насыпи полуприцепным пневмокатком ДУ-16В слоем 0,35 м при 8 проходах
  по одному следу
   |

   ЕНиР
  §Е2-1-29, т-4, № 2б, 4б
   |

   100 м3
   |

   47,95
   |

   0,43
  0,43
   |

   2,51
  2,51
   |

   2,51
   |

   0-45,4
   |

   21-77
   |

   21-77
   |

  |
   Увлажнение
  грунта поливочной машиной ПМ-130Б
   |

   ЕНиР §Е17-2,
  ЕНВ*
   |

   100 м3
   |

   4,79
   |

   2,17
  2,17
   |

   1,27
  1,27
   |

   1,27
   |

   1-64
   |

   7-85
   |

   7-85
   |

  |
   Работа
  бульдозера ДЗ-110А на отвале в грунте II
  группы с перемещением на расстояние 10 м
   |

   ЕНиР §Е2-1-22,
  № 5б
   |

   100 м3
   |

   27,40
   |

   0,41
  0,41
   |

   1,37
  1,37
   |

   1,37
   |

   0-43,5
   |

   11-92
   |

   11-92
   |

  |
   То же,
  разрыхленного скального грунта IV группы
   |

   ЕНиР
  §Е2-1-22, № 2а
   |

   100 м3
   |

   6,80
   |

   1,70
  1,70
   |

   1,41
  1,41
   |

   1,41
   |

   1-80
   |

   12-24
   |

   12-24
   |

  |
   Ремонт и содержание
  дорог автогрейдером ДЗ-31-1
   |

   ЕНиР
  §Е17-20-15
   |

   1 км
   |

   101,38
   |

   1,10
  1,10
   |

   13,60
  13,60
   |

   13,60
   |

   1-17
   |

   118-61
   |

   118-61
   |

  |
   Планировка
  насыпи и выемки автогрейдером ДЗ-31-1
   |

   ЕНиР
  §Е2-1-87, т-2, № 1д
   |

   1000 м2
   |

   11,725
   |

   0,22
  0,22
   |

   0,31
  0,31
   |

   0,31
   |

   0-23,3
   |

   2-73
   |

   2-73
   |

  |
   ИТОГО:
   |

   |

   |

   |

   |

   95,71
  95,71
   |

   98,38
   |

   |

   753-37
   |

   770-67
   |

Здесь и
далее «Единые нормы времени на перевозку грузов автомобильным транспортом и сдельные
расценки для оплаты труда водителей».

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 2
(продолжение)

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 2
(продолжение)

   |
    Наименование
   работ
    |

    Обоснование
   (ЕНиР и др.)
    |

    Единица
   измерения
    |

    Объем
   работ
    |

    Норма
   времени на единицу измерения,
   чел.-ч
   маш.-ч
    |

    Затраты
   труда на весь объем работ,
   чел.-день
   маш.-смена
    |

    Время
   пребывания машины на объекте, маш.-смена
    |

    Расценка
   на единицу измерения, руб.-коп.
    |

    Стоимость
   затрат на весь объем работ, руб.-коп.
    |

    Стоимость
   затрат с учетом пребывания машины на объекте, руб.-коп.
    |

  |
   Разработка бульдозером ДЗ-42 грунта II группы с перемещением на расстояние до
  100 м из выемки в насыпь
   |

   ЕНиР §Е2-1-22, № 1б, д
   |

   100
  м3
   |

   38,35
   |

   9,56
  9,56
   |

   44,70
  44,70
   |

   44,70
   |

   8-69,5
   |

   333-45
   |

   333-45
   |

  |
   Рыхление скального грунта VI группы рыхлителем ДП-9С к бульдозеру
  ДЗ-118
   |

   ЕНиР §В56-8, т. 2, № 18
   |

   100
  м3
   |

   16,40
   |

   2,40
  2,40
   |

   4,80
  4,80
   |

   4,80
   |

   2-54,4
   |

   41-72
   |

   41-72
   |

  |
   Разработка бульдозером ДЗ-42
  разрыхленного скального грунта VI группы с перемещением на расстояние 100 м из выемки в
  насыпь
   |

   ЕНиР §Е2-1-24, № 2а, б
   |

   100
  м3
   |

   9,60
   |

   8,45
  8,45
   |

   9,89
  9,89
   |

   9,89
   |

   8-95,5
   |

   85-97
   |

   85-97
   |

  |
   Разравнивание грунта III группы (шлак) бульдозером ДЗ-42
  толщиной слоя 0,30 м при устройстве покрытия землевозных дорог
   |

   ЕНиР §Е2-1-28, № 1в
   |

   100
  м3
   |

   4,60
   |

   1,10
  1,10
   |

   0,62
  0,62
   |

   0,62
   |

   1-17
   |

   5-38
   |

   5-38
   |

  |
   Уплотнение грунта III группы самоходным виброкатком ДУ-47Б
  при 5 проходах по одному следу слоем 0,30 м
   |

   ЕНиР §Е17-7-27
   |

   100
  м3
   |

   4,60
   |

   0,31
  0,31
   |

   0,17
  0,17
   |

   0,17
   |

   0-28,2
   |

   1-30
   |

   1-30
   |

  |
   Разработка
  бульдозером ДЗ-42 разрыхленного скального грунта IV группы с перемещением на расстояние 30 м и окучиванием
   |

   ЕНиР §Е2-1-24, № 2а, б
   |

   100
  м3
   |

   6,80
   |

   3,20
  3,20
   |

   2,65
  2,65
   |

   2,65
   |

   2-59,5
   |

   17-65
   |

   17-65
   |

  |
   Разработка грунта II группы экскаватором ЭО-4121Б, оборудованным
  обратной лопатой, с погрузкой на автомобили-самосвалы
   |

   ЕНиР §Е2-1-11, т. 7, № 5б
   |

   100
  м3
   |

   27,40
   |

   2,20
  2,20
   |

   7,35
  7,35
   |

   7,35
   |

   2-33
   |

   63-84
   |

   63-84
   |

  |
   То же, грунта III группы (шлак) при разборке покрытия
  землевозной автодороги
   |

   ЕНиР §Е2-1-11,
  т. 7, № 5в
   |

   100
  м3
   |

   4,60
   |

   2,80
  2,80
   |

   1,57
  1,57
   |

   1,57
   |

   2-97
   |

   13-66
   |

   13-66
   |

  |
   То же, разрыхленного скального грунта IV группы
   |

   ЕНиР §Е2-1-11,
  т. 7, № 5г
   |

   100
  м3
   |

   6,80
   |

   5,50
  5,50
   |

   4,56
  4,56
   |

   4,56
   |

   5-83
   |

   39-64
   |

   39-64
   |

  |
   Транспортирование
  грунта автомобилями-самосвалами МАЗ-5511 на расстояние 2 км
   |

   ЕНВ*
   |

   100 т
   |

   73,69
   |

   2,73
  2,73
   |

   24,53
  24,53
   |

   27,20
   |

   1-94
   |

   142-96
   |

   160-26
   |

  |
   Разравнивание
  бульдозером ДЗ-42 грунта II группы в
  насыпи слоем до 0,60 м
   |

   ЕНиР §Е2-1-28, № 3д
   |

   100
  м3
   |

   38,35
   |

   0,32
  0,32
   |

   1,49
  1,49
   |

   1,49
   |

   0-33,9
   |

   13-00
   |

   13-00
   |

  |
   То же,
  разрыхленного скального грунта IV группы
   |

   ЕНиР §Е2-1-24, № 2а
   |

   100
  м3
   |

   9,60
   |

   1,70
  1,70
   |

   1,99
  1,99
   |

   1,99
   |

   1-80
   |

   17-28
   |

   17-28
   |

  |
   Уплотнение грунта
  насыпи слоем 0,35 м полуприцепным пневмокатком ДУ-16В при 8 проходах по
  одному следу
   |

   ЕНиР §Е2-1-29, т. 4, № 2б, № 4б
   |

   100
  м3
   |

   47,95
   |

   0,43
  0,43
   |

   2,51
  2,51
   |

   2,51
   |

   0-45,4
   |

   21-77
   |

   21-77
   |

  |
   Увлажнение
  грунта поливочной машиной ПМ-130Б
   |

   ЕНВ* §Е17-2
   |

   100
  м3
   |

   4,79
   |

   2,17
  2,17
   |

   1,27
  1,27
   |

   1,27
   |

   1-64
   |

   7-85
   |

   7-85
   |

  |
   Работа
  бульдозера ДЗ-42 на отвале в грунте II группы с
  перемещением на расстояние 10 м
   |

   ЕНиР §Е2-1-22, №1б
   |

   100
  м3
   |

   27,40
   |

   1,10
  1,10
   |

   3,67
  3,67
   |

   3,67
   |

   1-00
   |

   27-40
   |

   27-40
   |

  |
   То же,
  разрыхленного скального грунта IV группы
   |

   ЕНиР §Е2-1-24, № 2а
   |

   100
  м3
   |

   6,80
   |

   1,70
  1,70
   |

   1,41
  1,41
   |

   1,41
   |

   1-80
   |

   12-24
   |

   12-24
   |

  |
   Ремонт и
  содержание дорог автогрейдером ДЗ-31-1
   |

   ЕНиР §Е17-20-15
   |

   1 км
   |

   101,38
   |

   1,10
  1,10
   |

   13,60
  13,60
   |

   13,60
   |

   1-17
   |

   118-61
   |

   118-61
   |

  |
   Планировка
  насыпи и выемки автогрейдером ДЗ-31-1
   |

   ЕНиР §Е2-1-37, т. 2, № 1д
   |

   1000 м2
   |

   11,725
   |

   0,22
  0,22
   |

   0,31
  0,31
   |

   0,31
   |

   0-23,3
   |

   2-73
   |

   2-73
   |

  |
   ИТОГО:
   |

   |

   |

   |

   |

   127,09
  127,09
   |

   129,76
   |

   |

   966-45
   |

   983-75
   |

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 3
(продолжение)

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 3
(продолжение)

   |
    Наименование
   работ
    |

    Обоснование
   (ЕНиР и др.)
    |

    Единица
   измерения
    |

    Объем
   работ
    |

    Норма
   времени на единицу измерения,
   чел.-ч
   маш.-ч
    |

    Затраты
   труда на весь объем работ,
   чел.-день
   маш.-смена
    |

    Время
   пребывания машины на объекте, маш.-смена
    |

    Расценка
   на единицу измерения, руб.-коп.
    |

    Стоимость
   затрат на весь объем работ, руб.-коп.
    |

    Стоимость
   затрат с учетом пребывания машины на объекте, руб.-коп.
    |

  |
   Разработка бульдозером ДЗ-35Б грунта II группы с перемещением на расстояние до
  100 м из выемки в насыпь
   |

   ЕНиР §Е2-1-22, № 6б, д
   |

   100
  м3
   |

   38,35
   |

   3,08
  3,08
   |

   14,40
  14,40
   |

   14,40
   |

   3-26,5
   |

   125-21
   |

   125-21
   |

  |
   Рыхление скального грунта IV группы рыхлителем ДП-9С к бульдозеру
  ДЗ-118
   |

   ЕНиР §В-56-8, т. 2, № 1в
   |

   100
  м3
   |

   16,40
   |

   2,40
  2,40
   |

   4,80
  4,80
   |

   4,80
   |

   2-54,4
   |

   41-72
   |

   41-72
   |

  |
   Разработка бульдозером ДЗ-35Б
  разрыхленного скального грунта IV группы с перемещением на расстояние 100 м из выемки в
  насыпь
   |

   ЕНиР §Е2-1-24, № 3а, б
   |

   100
  м3
   |

   9,60
   |

   6,60
  6,60
   |

   7,73
  7,73
   |

   7,73
   |

   6-99,4
   |

   67-14
   |

   67-14
   |

  |
   Разравнивание бульдозером ДЗ-35Б грунта
  III группы (шлак)
  толщиной слоя 0,30 м при устройстве покрытия землевозных дорог
   |

   ЕНИР §Е2-1-28, № 6в
   |

   100
  м3
   |

   4,60
   |

   0,64
  0,64
   |

   0,36
  0,36
   |

   0,36
   |

   0-67,8
   |

   3-12
   |

   3-12
   |

  |
   Уплотнение грунта III группы самоходным виброкатком ДУ-47Б
  при 5 проходах по одному следу слоем 0,30 м
   |

   ЕНиР §Е17-7-27
   |

   100
  м2
   |

   4,60
   |

   0,31
  0,31
   |

   0,17
  0,17
   |

   0,17
   |

   0-28,2
   |

   1-30
   |

   1-30
   |

  |
   Разработка бульдозером ДЗ-35Б
  разрыхленного скального грунта IV группы
  с перемещением на расстояние 30 м и окучиванием
   |

   ЕНиР §Е2-1-24, № 3а, б
   |

   100
  м3
   |

   6,80
   |

   2,40
  2,40
   |

   1,99
  1,99
   |

   1,99
   |

   2-54,2
   |

   17-28
   |

   17-28
   |

  |
   Разработка грунта II группы экскаватором ЭО-4121Б, оборудованным
  обратной лопатой, с погрузкой на автомобили-самосвалы
   |

   ЕНиР §Е2-1-11, т. 7, № 5б
   |

   100
  м3
   |

   27,40
   |

   2,20
  2,20
   |

   7,35
  7,35
   |

   7,35
   |

   2-33
   |

   63-84
   |

   63-84
   |

  |
   То же, грунта III группы (шлак) при разборке покрытия
  землевозной автодороги
   |

   ЕНиР §Е2-1-11, т. 7, № 5в
   |

   100
  м3
   |

   4,60
   |

   2,80
  2,80
   |

   1,57
  1,57
   |

   1,57
   |

   2-97
   |

   13-66
   |

   13-66
   |

  |
   То же, разрыхленного скального грунта IV группы
   |

   ЕНиР §Е2-1-11, т. 7, № 5г
   |

   100
  м3
   |

   6,80
   |

   5,50
  5,50
   |

   4,56
  4,56
   |

   4,56
   |

   5-83
   |

   39-64
   |

   39-64
   |

  |
   Транспортирование
  грунта автомобилями-самосвалами КамАЗ-5511 на расстояние 2 км
   |

   ЕНВ*
   |

   100 т
   |

   73,69
   |

   2,73
  2,73
   |

   24,53
  24,53
   |

   27,20
   |

   1-94
   |

   142-96
   |

   160-26
   |

  |
   Разравнивание
  бульдозером ДЗ-35Б грунта II группы в насыпи слоем до 0,60 м
   |

   ЕНиР §Е2-1-28,
  № 6д
   |

   100
  м3
   |

   38,25
   |

   0,27
  0,27
   |

   1,26
  1,26
   |

   1,26
   |

   0-28,6
   |

   10-97
   |

   10-97
   |

  |
   То же,
  разрыхленного скального грунта IV группы
   |

   ЕНиР
  §Е2-1-24, № 3а
   |

   100
  м3
   |

   9,60
   |

   1,20
  1,20
   |

   1,40
  1,40
   |

   1,40
   |

   1-27
   |

   12-19
   |

   12-19
   |

  |
   Уплотнение грунта
  насыпи полуприцепным пневмокатком ДУ-16В слоем 0,35 м при 8 проходах по
  одному следу
   |

   ЕНиР
  §Е2-1-29, т. 4, № 2б, № 4б
   |

   100
  м3
   |

   47,95
   |

   0,43
  0,43
   |

   2,51
  2,51
   |

   2,51
   |

   0-45,4
   |

   21-77
   |

   21-77
   |

  |
   Увлажнение
  грунта поливочной машиной ПМ-130Б
   |

   ЕНВ*
  §Е17-2
   |

   100
  м3
   |

   4,79
   |

   2,17
  2,17
   |

   1,27
  1,27
   |

   1,27
   |

   1-64
   |

   7-85
   |

   7-85
   |

  |
   Работа
  бульдозера ДЗ-35Б на отвале в грунте II группы с
  перемещением на расстояние 10 м
   |

   ЕНиР
  §Е2-1-22, № 6б
   |

   100
  м3
   |

   27,40
   |

   0,38
  0,38
   |

   1,27
  1,27
   |

   1,27
   |

   0-40,3
   |

   11-04
   |

   11-04
   |

  |
   То же, в
  разрыхленном скальном грунте IV группы
   |

   ЕНиР
  §Е2-1-24, № 3а
   |

   100
  м3
   |

   6,80
   |

   1,20
  1,20
   |

   0,99
  0,99
   |

   0,99
   |

   1-27
   |

   8-64
   |

   8-64
   |

  |
   Ремонт и
  содержание дорог автогрейдером ДЗ-31-1
   |

   ЕНиР
  §Е17-20-15
   |

   1 км
   |

   101,38
   |

   1,10
  1,10
   |

   13,60
  13,60
   |

   13,60
   |

   1-17
   |

   118-61
   |

   118-61
   |

  |
   Планировка
  насыпи и выемки автогрейдером ДЗ-31-1
   |

   ЕНиР
  §Е2-1-37, т. 2, № 1д
   |

   1000 м2
   |

   11,725
   |

   0,22
  0,22
   |

   0,31
  0,31
   |

   0,31
   |

   0-23,3
   |

   2-73
   |

   2-73
   |

  |
   ИТОГО:
   |

   |

   |

   |

   |

   90,07
  90,07
   |

   92,74
   |

   |

   709-67
   |

   726-97
   |

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 4
(продолжение)

ГРАФИК ПРОИЗВОДСТВА РАБОТ. ВАРИАНТ 4
(продолжение)

   |
    Наименование
   работ
    |

    Обоснование
   (ЕНиР и др.)
    |

    Единица
   измерения
    |

    Объем
   работ
    |

    Норма
   времени на единицу измерения,
   чел.-ч
   маш.-ч
    |

    Затраты
   труда на весь объем работ,
   чел.-день
   маш.-смена
    |

    Время
   пребывания машины на объекте, маш.-смена
    |

    Расценка
   на единицу измерения, руб.-коп.
    |

    Стоимость
   затрат на весь объем работ, руб.-коп.
    |

    Стоимость
   затрат с учетом пребывания машины на объекте, руб.-коп.
    |

  |
   Разработка
  бульдозером ДЗ-27А грунта II группы с
  перемещением на расстояние до 100 м из выемки в насыпь
   |

   ЕНиР §Е2-22,
  № 5б, д
   |

   100 м3
   |

   38,35
   |

   3,38
  3,38
   |

   15,81
  15,81
   |

   15,81
   |

   3-58,5
   |

   137-48
   |

   137-48
   |

  |
   Рыхление
  скального грунта IV группы
  рыхлителем ДП-9С к бульдозеру ДЗ-118
   |

   ЕНиР §В-56-8,
  т. 2, № 1в
   |

   100 м3
   |

   16,40
   |

   2,40
  2,40
   |

   4,80
  4,80
   |

   4,80
   |

   2-54,4
   |

   41-72
   |

   41-72
   |

  |
   Разработка
  бульдозером ДЗ-27А разрыхленного скального грунта IV группы с перемещением на расстояние 100 м из выемки в
  насыпь
   |

   ЕНиР
  §Е2-1-24, № 2а, б
   |

   100 м3
   |

   9,60
   |

   8,45
  8,45
   |

   9,89
  9,89
   |

   9,89
   |

   8-95,5
   |

   85-97
   |

   85-97
   |

  |
   Разравнивание
  бульдозером ДЗ-27А грунта III группы (шлак)
  толщиной слоя 0,30 м при устройстве покрытия землевозных дорог
   |

   ЕНиР
  §Е2-1-28, № 2в
   |

   100 м3
   |

   4,60
   |

   0,99
  0,99
   |

   0,55
  0,55
   |

   0,55
   |

   1-05
   |

   4-83
   |

   4-83
   |

  |
   Уплотнение
  грунта III группы слоем 0,30 м самоходным виброкатком
  ДУ-47Б при 4 проходах по одному следу
   |

   ЕНиР
  §Е17-7-27
   |

   100 м2
   |

   4,60
   |

   0,31
  0,31
   |

   0,17
  0,17
   |

   0,17
   |

   0-28,2
   |

   1-30
   |

   1-30
   |

  |
   Разработка
  бульдозером ДЗ-27А разрыхленного скального грунта IV группы с перемещением на расстояние 30 м и окучиванием
   |

   ЕНиР
  §Е2-1-24, № 2а, б
   |

   100 м3
   |

   6,80
   |

   3,20
  3,20
   |

   2,65
  2,65
   |

   2,65
   |

   2-59,5
   |

   17-65
   |

   17-65
   |

  |
   Разработка
  грунта II группы экскаватором ЭО-4111В, оборудованным
  обратной лопатой, с погрузкой на автомобили-самосвалы
   |

   ЕНиР
  §Е2-1-11, т. 3, № 5б
   |

   100 м3
   |

   27,40
   |

   2,90
  2,90
   |

   9,69
  9,69
   |

   9,69
   |

   3-07
   |

   84-12
   |

   84-12
   |

  |
   То же, грунта III группы (шлак) при разборке покрытия
  землевозной автодороги
   |

   ЕНиР §Е2-1-11,
  т. 3, № 5в
   |

   100 м3
   |

   4,60
   |

   3,50
  3,50
   |

   1,96
  1,96
   |

   1,96
   |

   3-71
   |

   17-07
   |

   17-07
   |

  |
   То же,
  разрыхленного скального грунта IV группы
   |

   ЕНиР
  §Е2-1-11, т. 3, № 5е
   |

   100 м3
   |

   6,80
   |

   7,20
  7,20
   |

   5,97
  5,97
   |

   5,97
   |

   7-63
   |

   51-88
   |

   51-88
   |

  |
   Транспортирование
  грунта автомобилями-самосвалами КамАЗ-5511 на расстояние 2 км
   |

   ЕНВ*
   |

   100 т
   |

   73,69
   |

   2,73
  2,73
   |

   24,53
  24,53
   |

   35,20
   |

   1-94
   |

   142-96
   |

   212-08
   |

  |
   Разравнивание
  бульдозером ДЗ-27А грунта II группы в
  насыпи слоем до 0,06 м
   |

   ЕНиР §Е2-1-28,
  № 3д
   |

   100 м3
   |

   38,35
   |

   0,32
  0,32
   |

   1,50
  1,50
   |

   1,50
   |

   0-33,9
   |

   13-00
   |

   13-00
   |

  |
   То же,
  разрыхленного скального грунта IV группы
   |

   ЕНиР
  §Е2-1-24, № 2а
   |

   100 м3
   |

   9,60
   |

   1,70
  1,70
   |

   1,99
  1,99
   |

   1,99
   |

   1-80
   |

   17-28
   |

   17-28
   |

  |
   Уплотнение
  грунта насыпи полуприцепным пневмокатком ДУ-16В слоем 0,35 м при 8 проходах
  по одному следу
   |

   ЕНиР
  §Е2-1-29, т. 4, № 2б, № 4б
   |

   100 м3
   |

   47,95
   |

   0,43
  0,43
   |

   2,51
  2,51
   |

   2,51
   |

   0-45,4
   |

   21-77
   |

   21-77
   |

  |
   Увлажнение
  грунта поливочной машиной ПМ-130Б
   |

   ЕНВ* §Е17-2
   |

   100 м3
   |

   4,79
   |

   2,17
  2,17
   |

   1,27
  1,27
   |

   1,27
   |

   1-64
   |

   7-85
   |

   7-85
   |

  |
   Работа
  бульдозера ДЗ-27А на отвале в грунте II
  группы с перемещением на расстояние 10 м
   |

   ЕНиР
  §Е2-1-22, № 5б
   |

   100 м3
   |

   27,40
   |

   0,41
  0,41
   |

   1,37
  1,37
   |

   1,37
   |

   0-43,5
   |

   11-92
   |

   11-92
   |

  |
   То же, в
  разрыхленном скальном грунте IV группы
   |

   ЕНиР
  §Е2-1-24, № 2а
   |

   100 м3
   |

   6,80
   |

   1,70
  1,70
   |

   1,41
  1,41
   |

   1,41
   |

   1-80
   |

   12-24
   |

   12-24
   |

  |
   Ремонт и
  содержание дорог автогрейдером ДЗ-31-1
   |

   ЕНиР
  §Е17-20-15
   |

   1 км
   |

   131,20
   |

   1,10
  1,10
   |

   17,60
  17,60
   |

   17,60
   |

   1-17
   |

   153-50
   |

   153-50
   |

  |
   Планировка
  насыпи и выемки автогрейдером ДЗ-31-1
   |

   ЕНиР
  §Е2-1-37, т. 2, № 1д
   |

   1000 м2
   |

   11,725
   |

   0,22
  0,22
   |

   0,31
  0,31
   |

   0,31
   |

   0-23,3
   |

   2-73
   |

   2-73
   |

  |
   ИТОГО:
   |

   |

   |

   |

   |

   103,98
  103,98
   |

   114,65
   |

   |

   825-27
   |

   894-39
   |

	 |

	 |
